基于Excel的正态分布概率计算
背景
迄今为止,在所有的概率和统计中,最重要的连续分布模型就是正态分布(Normal distribution),或者称为高斯分布,因为它如此经常出现并有着如此广泛的应用。
当一个概率模型中的结果是数字时,这个不确定量称做随机变量(Random Variable),分为连续随机变量和离散随机变量两种。

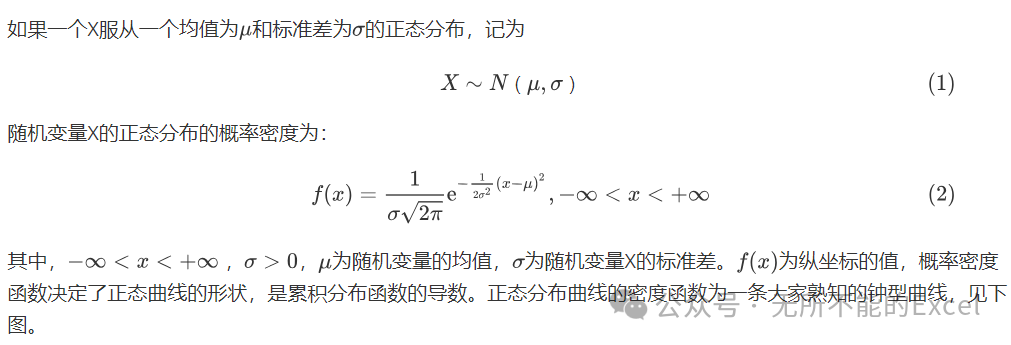

如果一个X服从一个均值为和标准差为的正态分布,记为
虽然概率密度公式有点复杂,但是,在实际应用中,我们不需要概率密度函数的计算公式,就可以有效地利用正态分布,采用公式或者函数进行计算,理解其含义即可。
在下图的基础上,我们对概率密度进行累加,即可得到累积概率分布曲线,即通常我们所说的概率,代表一个区间面积。
正态分布函数有非常多的用途,累积概率在实际应用中非常广泛,比如通过计算产品尺寸落在特定公差范围内的概率、疾病的发生率和严重程度、智力测试和能力测试等结果、社会现象分布、保险事件发生的概率。
验证分布是否属于正态分布
描述正态分布,有两个参数,一个是密度函数,所以可以绘制数据的直方图,观察其形状是否接近正态分布的钟形曲线。另外一个参数是累计分布函数,将数据点按照从小到大的顺序排列,然后绘制其累积分布函数(CDF)与正态分布的CDF的对比图,如果数据点近似落在一条直线上,则数据接近正态分布,这就是正态概率图。现在以最常见的直方图进行说明。
基于A公司从2013年1月到2022年12月的数据,数据见下方。
| 时间 | 收益率(%) | 时间 | 收益率(%) | 时间 | 收益率(%) | 时间 | 收益率(%) |
|---|---|---|---|---|---|---|---|
| 2013年1月 | 3.58 | 2015年8月 | 0.24 | 2018年4月 | -0.44 | 2020年11月 | 1.46 |
| 2013年2月 | 2.41 | 2015年9月 | 1.46 | 2018年5月 | -1.56 | 2020年12月 | 0.72 |
| 2013年3月 | 2.47 | 2015年10月 | 1.85 | 2018年6月 | 3.69 | 2021年1月 | 7.24 |
| 2013年4月 | 1.99 | 2015年11月 | 2.77 | 2018年7月 | 2.28 | 2021年2月 | -1.65 |
| 2013年5月 | -1.4 | 2015年12月 | 5.72 | 2018年8月 | -3.48 | 2021年3月 | 2.66 |
| 2013年6月 | 7.5 | 2016年1月 | 5.94 | 2018年9月 | 3.68 | 2021年4月 | 7.87 |
| 2013年7月 | 4.6 | 2016年2月 | -1.11 | 2018年10月 | -1.78 | 2021年5月 | 7 |
| 2013年8月 | 4.18 | 2016年3月 | 2.76 | 2018年11月 | 3.66 | 2021年7月 | 5.93 |
| 2013年9月 | -2.13 | 2016年5月 | 2.28 | 2018年12月 | 1.12 | 2021年8月 | 0.89 |
| 2013年10月 | 4.84 | 2016年6月 | 2.19 | 2019年1月 | 0.03 | 2021年9月 | 6.52 |
| 2013年11月 | 5 | 2016年7月 | 3.33 | 2019年2月 | 2.99 | 2021年10月 | 0.76 |
| 2013年12月 | 3.53 | 2016年8月 | -0.46 | 2019年3月 | 4.64 | 2021年11月 | -1.43 |
| 2014年1月 | 3.22 | 2016年9月 | 0.65 | 2019年4月 | -2.69 | 2021年12月 | 1.43 |
| 2014年2月 | 5.32 | 2016年10月 | 4.8 | 2019年5月 | -0.75 | 2022年1月 | 0.56 |
| 2014年3月 | -2.18 | 2016年11月 | 0.46 | 2019年6月 | -4.83 | 2022年2月 | -0.75 |
| 2014年4月 | -1.47 | 2016年12月 | 2.03 | 2019年7月 | 0.23 | 2022年3月 | 2.08 |
| 2014年5月 | -5.69 | 2017年1月 | -0.07 | 2019年8月 | 5.06 | 2022年4月 | -0.39 |
| 2014年6月 | 6.65 | 2017年2月 | 5.11 | 2019年10月 | -0.9 | 2022年5月 | 0.29 |
| 2014年7月 | 8.76 | 2017年3月 | 7.68 | 2019年11月 | 1.74 | 2022年6月 | 1.47 |
| 2014年9月 | -0.24 | 2017年4月 | 4.16 | 2019年12月 | 3.99 | 2022年7月 | -0.86 |
| 2014年10月 | 3 | 2017年5月 | 1.89 | 2020年1月 | 2.74 | 2022年8月 | 0.06 |
| 2014年11月 | -1.19 | 2017年6月 | 2.12 | 2020年2月 | 4.56 | 2022年9月 | -1.54 |
| 2014年12月 | -1.12 | 2017年7月 | -3.51 | 2020年3月 | -0.07 | 2022年10月 | 0.92 |
| 2015年1月 | -1.63 | 2017年8月 | 2.07 | 2020年4月 | -1.39 | 2022年11月 | 7.24 |
| 2015年2月 | 2.16 | 2017年9月 | -2.38 | 2020年5月 | 5.69 | 2022年12月 | -1.65 |
| 2015年3月 | 1.73 | 2017年10月 | 1.51 | 2020年6月 | 3.82 | ||
| 2015年4月 | 6.4 | 2017年11月 | 1.54 | 2020年7月 | 2.89 | ||
| 2015年5月 | -5.59 | 2017年12月 | 2.02 | 2020年8月 | -2.64 | ||
| 2015年6月 | -4 | 2018年1月 | 3.35 | 2020年9月 | -1.06 | ||
| 2015年7月 | 1.3 | 2018年3月 | -0.72 | 2020年10月 | 3.1 |

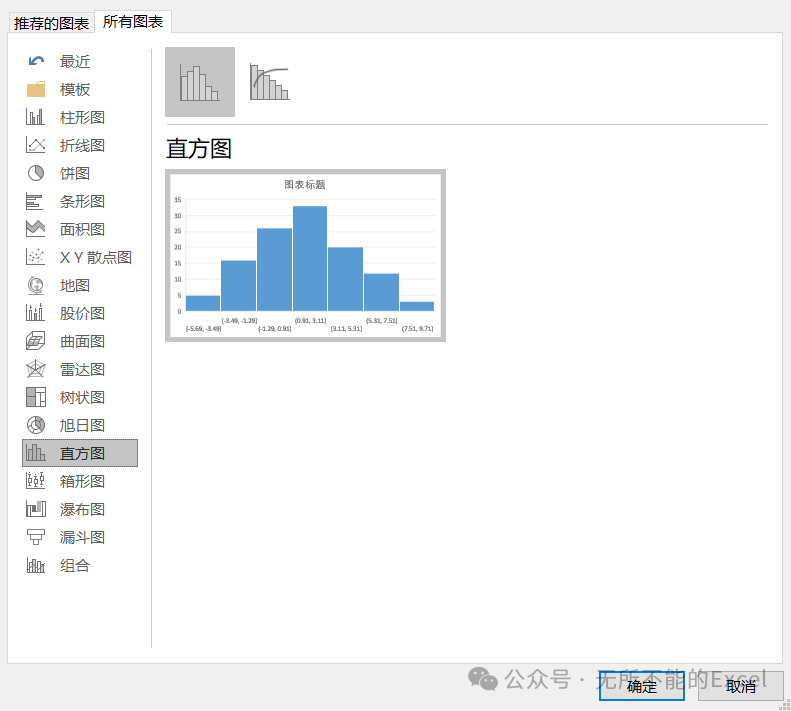

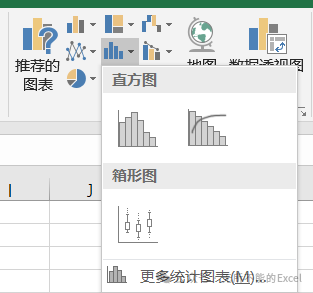

对其使用Excel的图表工具进行直方图处理。

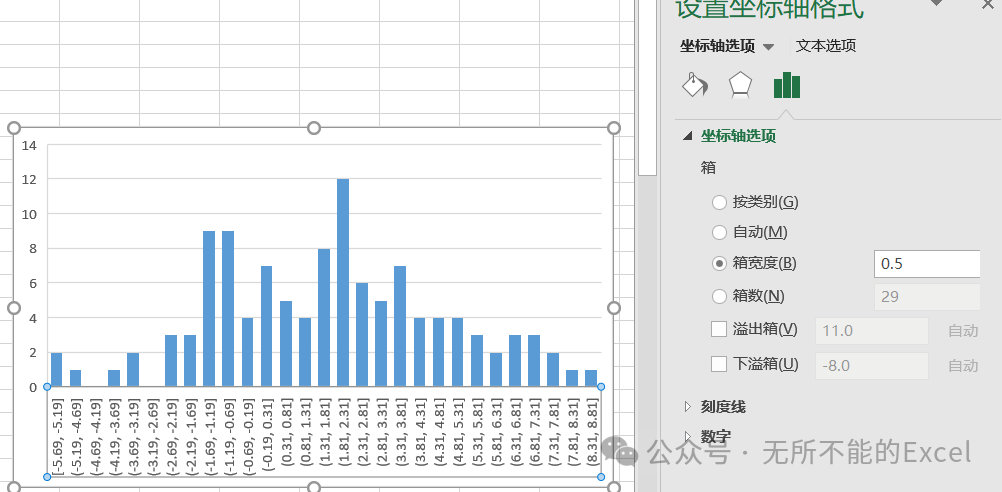

选择直方图的横坐标的数字,可以根据要求设置箱的宽度,比如这里为0.5,从0.81-1.31,当然你也可以设置为箱数,比如这里是29,另外如果你什么都不做,默认是自动。

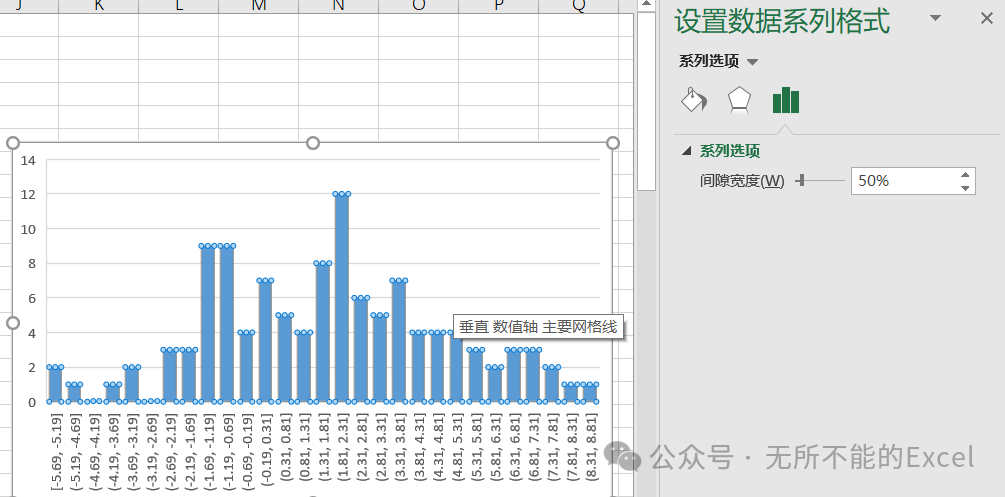

选择直方图图表中纵条,可以设置纵条的间距,比如这里设置为50%,默认为0,也就是挨着的。

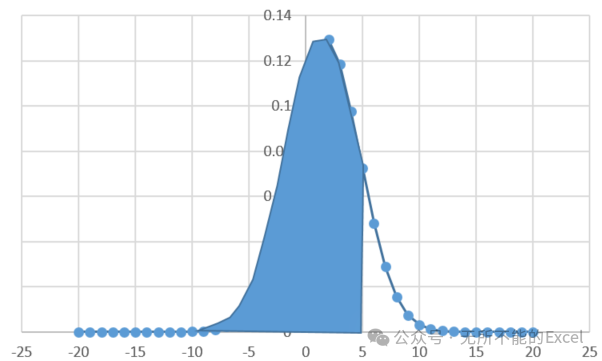

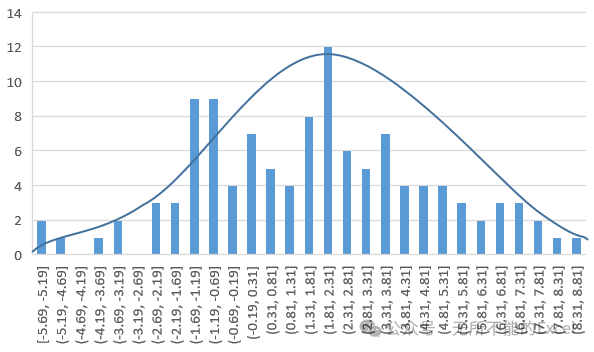

从图中可以看到-5.69–5.19出现的次数为2次,1.81-2.31出现的频次最高,达到了12次。从图形上分析,中间高,两边低,大致服从正态分布。

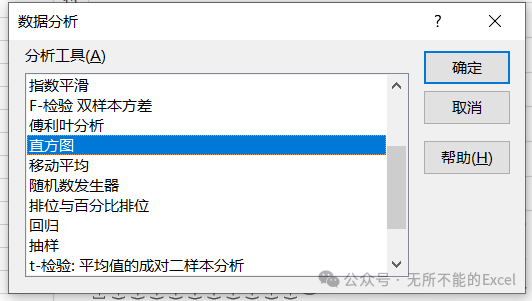

当然也可以采用Frequency来进行手动绘制。或者Excel数据分析工具箱的直方图进行绘制。
正态分布概率的计算
前面说过分布就是概率,是区间。对于一个函数Z的累计分布函数就是

用密度图形表示就是:

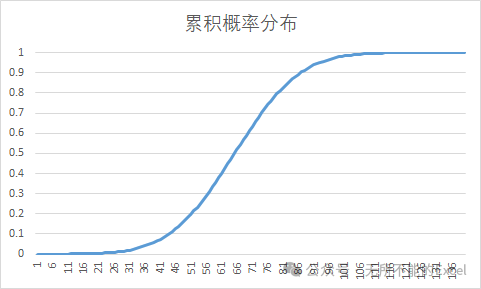

用累计概率表示就是:
为了方便,我们假设了一种最简单的正态分布,我们成为标准正态分布。也就是均值为0,标准差为1。
当数据服从正态分布的时候,我们可以使用标准正态分布表进行计算。
Excel中,你可以使用NORM.DIST函数来计算正态分布的累积概率。
函数语法:
NORM.DIST(x, mean, standard_dev, cumulative)
x:需要计算其累积概率的数值。mean:分布的均值。standard_dev:分布的标准差。cumulative:逻辑值,用于指定函数形式。如果为TRUE,则函数返回累积分布函数;如果为FALSE,则返回概率密度函数。
对于刚才的分布,你想计算随机变量小于或等于45的概率。
-

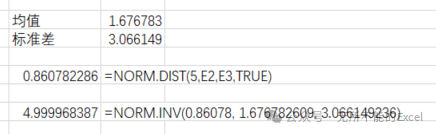

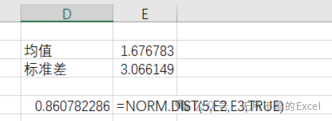

在Excel中,你可以在任意一个单元格中输入以下公式: =NORM.DIST(5, 1.676782609, 3.066149236, TRUE)
-
这将返回0.86的结果。
正态分布概率逆的计算
如果你需要找到某个累积概率对应的值,你可以使用NORM.INV函数。
函数语法:
NORM.INV(probability, mean, standard_dev)
probability:介于0到1之间的概率值。mean:分布的均值。standard_dev:分布的标准差。
假设你想知道随机变量达到0.86078的概率对应的值是多少。
-
在Excel中,你可以在任意一个单元格中输入以下公式:
=NORM.INV(0.86078, 1.676782609, 3.066149236)
-
这将返回随机变量达到90%概率的值。
小结
这就是Excel计算正态分布概率的基本原理,及其计算的相关工具和使用案例。你学会了吗?
知识点
- 直方图的使用
- 正态分布计算概率的基本原理
Norm.dist的使用Norm.inv的使用
