EBOM、MBOM、SBOM等傻傻分不清,一文搞懂BOM所有难题
一、概念与分类:搞清BOM到底是什么(1-8)
1.问:EBOM、MBOM、SBOM、PBOM分别指什么?谁负责创建?
答:EBOM(工程BOM):研发按设计结构输出,反映产品功能分解,研发主责。
MBOM(制造BOM):按工艺路线和装配顺序重组,工艺主责。
SBOM(服务BOM):用于售后备件和维修,售后主责。
PBOM(计划BOM):用于生产计划与物料需求计划,通常由MBOM派生。
四者之间应建立映射关系,而不是各做一套。
2.问:配置BOM(Configurable BOM)和普通BOM有什么区别?
答:普通BOM是“一个物料清单对应一个产品实例”;配置BOM用超级BOM加选项、变式规则,通过参数(如电机功率、颜色)动态生成具体实例。
适用于多配置、少改动的车型系列,但配置逻辑的管理难度远高于普通BOM。
3.问:为什么会出现“多套BOM并存、数据不一致”?
答:根源是EBOM→MBOM→SBOM串行转换、靠人工抄数或导入导出,没有统一的BOM主数据源。
工艺人员拿到EBOM后在Excel里改,售后又另起炉灶。

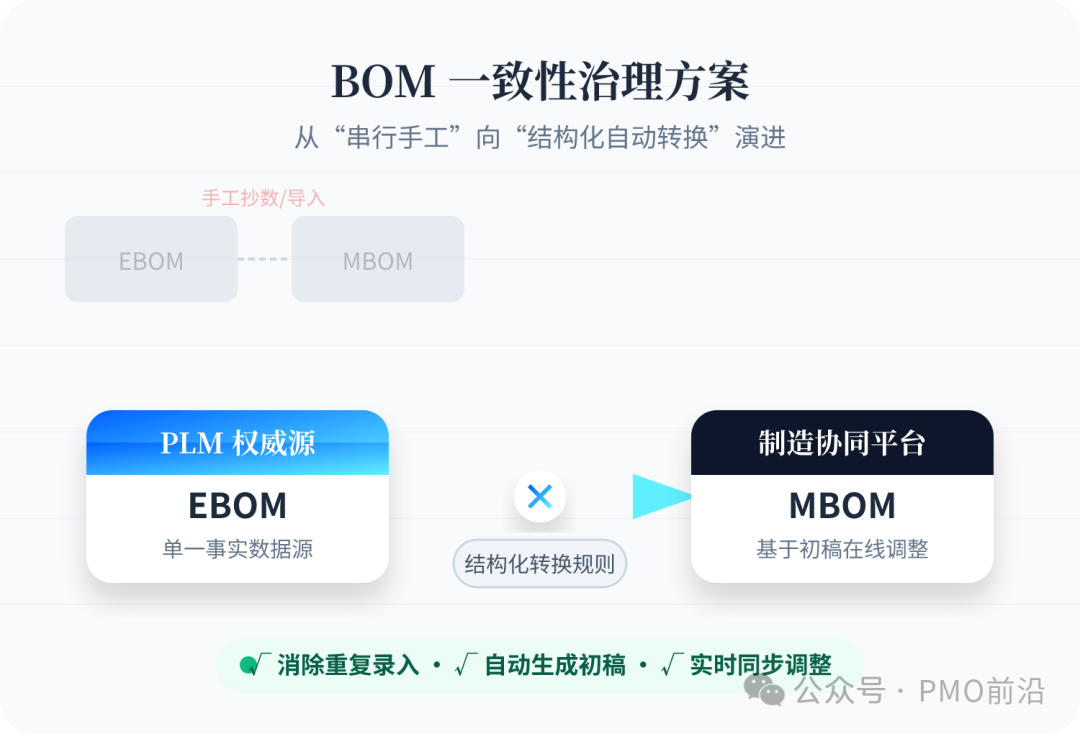

治理方案:以PLM中的EBOM为权威源,通过结构化转换规则自动生成MBOM初稿,再在制造协同平台调整,避免手工另建。
4.问:BOM的“单层”“多层”“模块化”“相位BOM”分别适用什么场景?
答:单层BOM用于外购件清单;多层BOM用于总成分解;模块化BOM用于平台化共用模块;相位BOM(按生产阶段:焊装、涂装、总装)用于车间物料配送。
整车企业普遍使用多层+相位+模块化混合结构。
5.问:什么叫“超级BOM”和“150% BOM”?
答:超级BOM包含所有可选配置的零件,通过有效性(车型代码、选装码)筛选出具体配置的BOM。
150% BOM是过度开发的概念——列出的物料比实际需要的多50%,再通过配置规则过滤,导致BOM维护量爆炸,应避免。
6.问:BOM的“有效性”有哪些常见形式?
答:车型有效性(适用于哪些车型代码)、时间有效性(起止VIN号或生产日期)、选装码有效性(如配置了天窗才需要某个零件)。
最严谨的是VIN区间有效性,但维护成本高。
7.问:PBOM和MBOM在ERP里通常是同一个东西吗?
答:很多企业混用,严格说MBOM是工艺视图,PBOM是计划视图。
MBOM含虚拟件、工艺辅料;PBOM在MBOM基础上展开,用于MRP运算。
两者不一致会导致计划多买或少买物料。
8.问:BOM的“层数”越深越好还是越浅越好?
答:不是深浅问题,是“视图分离”。
工程上可按功能分层(系统→子系统→总成→零件);制造上应按装配顺序分层,但不宜超过6层,否则MRP运算和成本核算会爆炸。
典型乘用车EBOM约5-7层,MBOM约4-6层。
二、流程与组织:谁该为BOM质量负责(9-16)
9.问:BOM管理的Owner应该是哪个部门?
答:企业应设“BOM治理委员会”或指定BOM数据经理。
日常:工程BOM由研发主数据团队负责,制造BOM由工艺数字化团队负责,但整体规则、变更流程、数据标准必须由一个跨部门小组统一制定,不能各自为政。

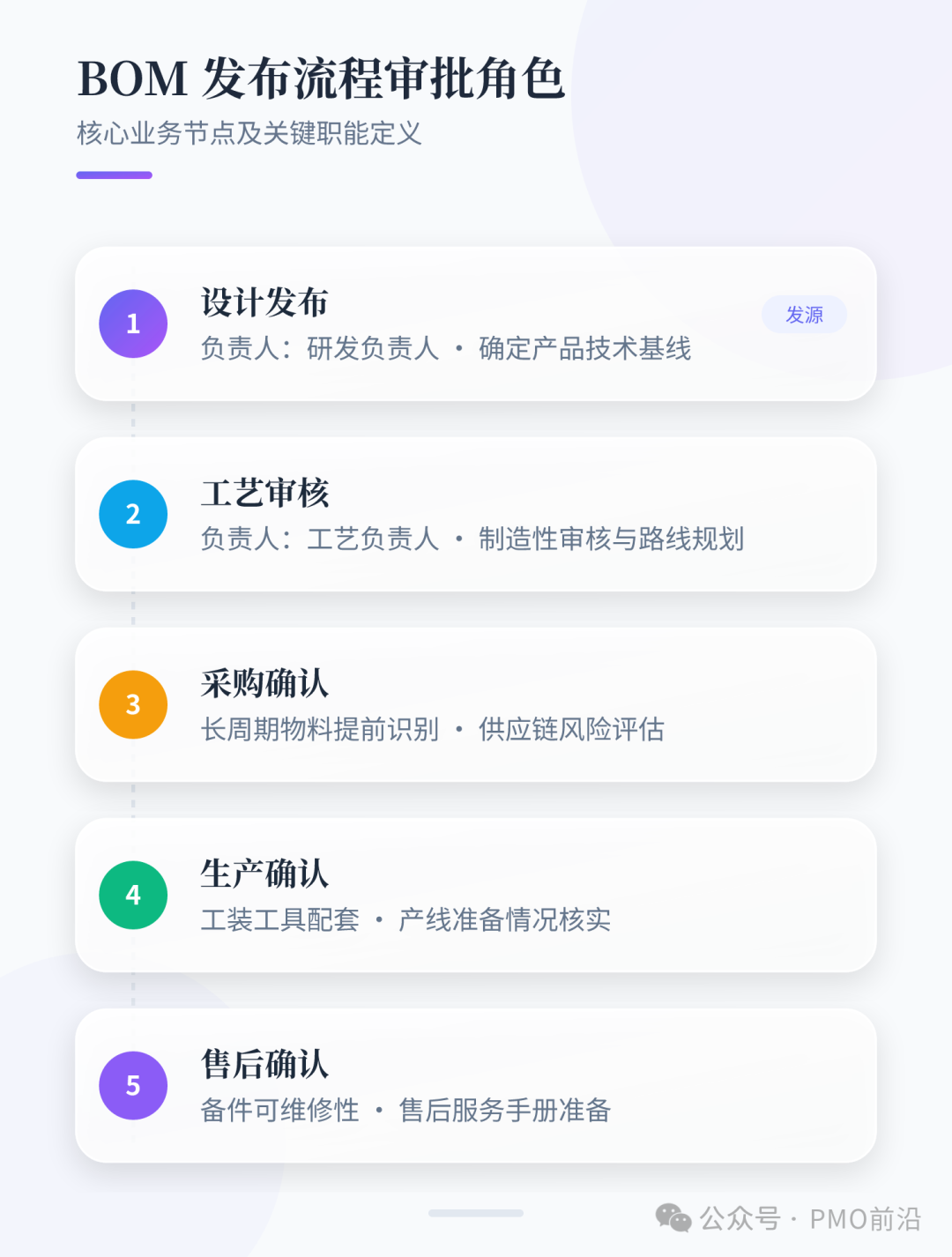

10.问:BOM发布流程中,哪些角色必须参与审批?
答:
- 设计发布(研发负责人)
- 工艺审核(工艺负责人)
- 采购确认(长周期物料提前识别)
- 生产确认(工装工具配套)
- 售后确认(备件可维修性)
缺少任何一方的签字,BOM进入下游后必然返工。
11.问:如何避免“白条BOM”(零件还没定点就写入BOM)泛滥?
答:设置“BOM成熟度状态”字段:草案、预发布、冻结、发布。
采购未定点的物料只能处于草案或预发布状态,不能进入生产BOM。
系统强制约束:BOM发布时必须检查所有物料的采购状态。
12.问:BOM变更流程失控,常见原因及对策?
答:
原因:
① 没有统一的变更请求平台;
② 紧急变更绕过流程(电话、邮件);
③ 变更影响分析只做了工程端,没通知制造和售后。
对策:
实施ECR/ECN/ECO全闭环,强制填写“下游影响矩阵”,未完成影响评估的变更单无法提交。
13.问:BOM的版本管理和物料版本什么关系?
答:BOM版本(如BOM Rev A/B/C)反映BOM结构的变化;物料版本(如零件图号版本01/02)反映零件本身的设计更改。
变更物料版本不一定会改变BOM结构(如换材料但同一供应商)。
系统应支持“物料版本升级时自动继承BOM关系,但触发重新审核”。
14.问:BOM数据管理人员需要什么能力?
答:既要懂工程(读图纸、理解装配关系),又要懂流程(ECR、ECO),还要懂系统(PLM/ERP数据结构)。
很多企业派实习生管BOM,是质量低下的直接原因。
15.问:BOM管理KPI可以设哪些?
答:
- BOM准确率(抽查实物与BOM一致性)
- BOM变更响应周期(从ECR到发布的天数)
- 下游投诉次数(生产/采购反馈BOM错误)
- 未发布BOM占比
- 白条物料占比建议每月出一张BOM健康度仪表盘。

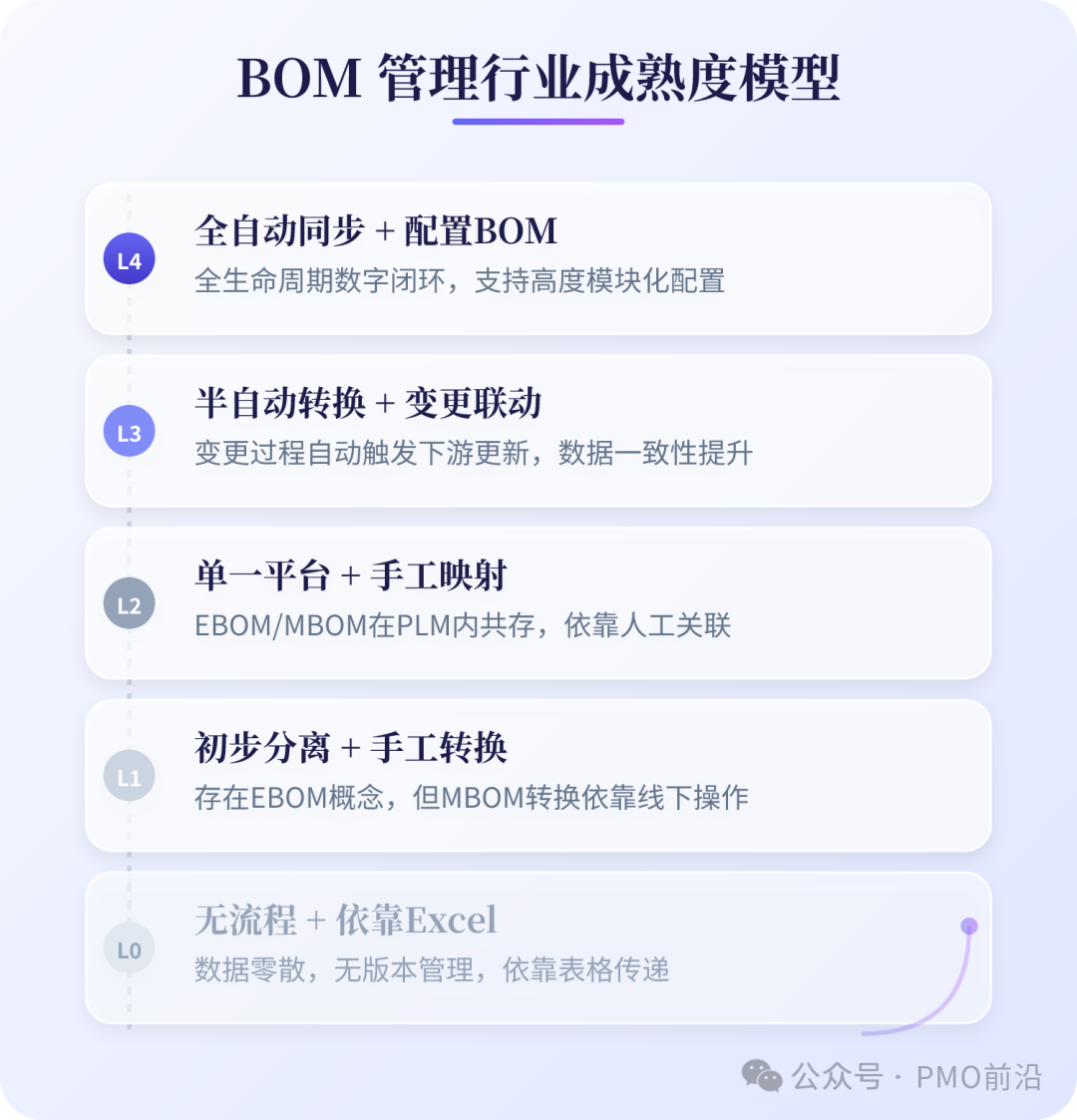

16.问:BOM管理有没有行业成熟度模型?
答:有。
| 等级 | 描述 |
|---|---|
| Level 0 | 无流程,靠Excel |
| Level 1 | 有EBOM,MBOM手工转换 |
| Level 2 | EBOM/MBOM在同一PLM平台但手工映射 |
| Level 3 | 半自动转换+变更联动 |
| Level 4 | 全自动同步+配置BOM |
| 大部分主机厂在Level 2-3,头部在Level 4。 |
三、协同与集成:EBOM→MBOM→SBOM如何打通(17-25)
17.问:EBOM转MBOM为什么要“人工优化”?
答:因为工程按功能划分(如“车门总成”),制造按工序划分(“车门分装线→主线合装”)。
工程上的一个模块可能在制造时拆成多个工序件,或者多个工程模块在制造时合并在一个工位。
这种“功能视图”到“工艺视图”的转换,需要工艺知识,但完全靠人工效率太低。
18.问:如何用系统减少EBOM→MBOM的手工调整?
答:在PLM中预设“制造虚拟件”,建立工程模块与制造工序的映射库(如工程“左前门”映射到制造“门线分装”)。
转换引擎按映射规则自动生成MBOM初稿,人工只处理例外。
19.问:MBOM和SBOM(服务BOM)的结构差异主要在哪?
答:MBOM按装配顺序展开,包含临时工装、辅料、组成部件;SBOM按可维修性展开,只包含可单独订购的备件,且常将子总成拆成更细的散件(如维修时不换总成只换里面的电机)。
SBOM通常需要从EBOM/MBOM通过“备件规则”过滤生成,而不是另起炉灶。
20.问:BOM数据如何与ERP打通?
答:PLM发布BOM后,通过接口传到ERP。
关键字段:物料号、用量、位置号、生效日期、失效日期、替代关系。
必须确保两端物料主数据一致(同一物料在两边编码相同),否则会接错。
21.问:同一系列车型BOM差异大,根源是什么?
答:没有强制推行“平台化BOM架构”。
工程师习惯于每款新车从零搭建,不引用共用模块。
解决方法:建立共用模块库(如电器盒、悬架模块),新车型BOM必须优先从库中调用,否则不予发布。
22.问:BOM数据结构化不足,图纸查看费时,怎么解决?
答:推行“物料主数据属性完整度”考核。
每个物料在PLM中必须维护:物料类型、重量、尺寸、材料、供应商、图号链接。
系统可通过属性值直接生成BOM报表,无需打开图纸。
要求设计人员在发布物料时填写至少95%的必填属性。
23.问:BOM变更后,下游ERP未同步,造成采购错误,如何防范?
答:PLM与ERP之间建立“变更通知队列”。
ECN批准后,系统自动向ERP发送更新指令,并记录同步状态。
同步失败的,自动生成工单给数据专员。
同时在下游系统设置“BOM版本控制”:ERP只能使用最新发布版BOM,旧版自动锁库。
24.问:软件BOM(SBOM for Software)怎么管?
答:整车软件成分越来越复杂,需要独立管理软件物料清单(含ECU固件、中间件、应用软件)。
建议在PLM中开辟软件BOM视图,与硬件BOM通过“电子控制器”关联,软件版本变更走同样的ECR/ECN流程。
25.问:设计变更时,如何自动识别哪些在制品、在途物料受影响?
答:PLM与ERP、WMS集成后,变更单中填写“变更生效方式”:立即切换、VIN切换、消耗旧料切换。
系统自动查询当前在制品工单、库存量、采购订单,给出切替方案。
这是BOM治理的高级阶段。
四、变更管理与版本控制(26-34)
26.问:BOM变更的类型分哪几种?对应流程有何不同?
答:
- 简单替换(同一零件换供应商):走快速通道,只更新物料主数据。
- 用量更改(一个门用2个铰链变3个):走标准ECR,评估库存。
- 结构更改(增加/删除总成):走完整ECN,需验证可制造性。
- 配置规则变更:需验证配置可行性。
不同类型设置不同审批链。
27.问:如何控制“临时变更”不走正式流程?
答:设置“临时变更单”类型,有效期不超过30天,且必须关联一个最终ECN编号。
超过有效期的临时变更自动失效,系统恢复原BOM。
每月统计临时变更数量,超标的部门通报。
28.问:BOM版本号与整车VIN如何关联?
答:建立“BOM生效矩阵”:某VIN号段使用某版BOM。
生产系统根据当前生产车辆VIN,自动拉取对应版本的BOM。
变更时,新VIN段使用新版,旧VIN段仍用旧版,避免错装。
29.问:BOM基线(Baseline)是什么意思?
答:在项目关键节点(如SOP、工装样车、量产)对BOM进行快照,标记为“基线”。
后续变更必须基于最新基线评估影响。
基线被破坏后,需升级审批。
30.问:BOM变更后,如何确保工艺文件、检验文件同步更新?
答:PLM与工艺管理系统、质量系统联动。
BOM发布后,自动触发生成“受影响文件清单”(工艺卡、控制计划、检验指导书),并指派责任人更新。
未完成关联文件更新的,不能关闭变更单。
31.问:BOM变更的“断点”如何管理?
答:断点分为设计断点(零件号改变)和断点切换(旧料用完切新料)。
系统应支持“VIN断点”和“日期断点”,并提供旧料库存消耗模拟,帮助确定最佳切换时机。
32.问:BOM的“替代件”如何表示?
答:分为全值替代(A完全代替B,用量相同)、部分替代(A代替B但用量不同)、有条件替代(仅在特定车型或场景下)。
替代关系必须明确优先级、有效期、约束条件,否则MRP会混乱。
33.问:如何防止设计人员在BOM上“挂空零件”(图纸未发布就录入)?
答:设置“图纸状态依赖”。
BOM中的物料必须关联图纸编号,且图纸状态至少为“已发布”。
未发布图纸的物料,系统禁止发布BOM。
34.问:BOM变更频繁,下游叫苦,怎么考核?
答:统计“BOM稳定性”指标:从SOP前3个月到SOP后6个月,每月BOM变更次数。
设定阈值,超过后每多一次扣研发部门绩效分。
同时分析变更原因:如果是前期设计不成熟,需做设计评审复盘。
五、数据质量与治理(35-42)
35.问:BOM数据质量差,主要表现为哪些?
答:
- 物料号重复
- 用量错误
- 单位不一致(件/套混用)
- 缺少虚拟件
- 替代关系混乱
- 生效失效日期重叠
- 配置规则冲突
- 层级错乱
- 无责任人
- 图纸版本与BOM不符
其中用量错误和日期重叠是导致生产停线的两大元凶。
36.问:如何定期审计BOM质量?
答:每月按比例随机抽取车型,进行“BOM-BOM对比”(与上一版比)、“BOM-实物对比”(产线核查)。
对比结果纳入BOM质量KPI。
实物核查时重点查:实际装配的零件号、用量是否与BOM一致。
37.问:BOM中“虚拟件”有什么作用?
答:虚拟件不实际采购和装配,用于BOM结构化(如分组、中间层)或工艺辅助(如涂胶组)。
滥用虚拟件会膨胀BOM层级;缺失虚拟件会导致EBOM与MBOM难以转换。
38.问:BOM与图文档的一致性如何保证?
答:实施“单一数据源”:所有设计更改必须先在CAD/图纸中完成,再同步到BOM。
系统支持从图纸提取BOM并与现有BOM比对,差异超过阈值则禁止发布。
39.问:BOM里出现“杂项”(Miscellaneous)行不行?
答:尽量不用。
杂项往往掩盖真实物料(如“标准件一组”),导致成本不准、采购漏订。
确有必要时,必须在备注中注明包含哪些具体零件,且杂项物料数量≤BOM行数的2%。
40.问:同一物料在不同车型BOM中物料号不一致怎么办?
答:说明物料主数据未归一。
需要开展“物料归一化”项目,合并同物多码,建立企业级物料字典。
新物料申请时必须查重,重复申请将驳回。
41.问:BOM的用量是“理论用量”还是“含损耗用量”?
答:EBOM存理论用量;MBOM可增加工艺损耗率(如油漆、焊丝)。
ERP计算采购需求时使用含损耗的用量,但成本核算时要区分标准用量和损耗,避免失真。
42.问:如何管理“白条BOM”风险?
答:白条指采购未定点、图纸未冻结、但已写入BOM的物料。
应设立白条监控看板,每周更新状态,超过30天仍未转正的强制清理或升级决策。
六、工具与数字化(43-48)
43.问:小企业没有PLM,怎么管BOM?
答:可用Excel+共享盘,但必须建立严格的文件命名、版本号、变更记录表。
同时采用“单一Excel主BOM”原则,其他人只能引用不能修改。
每周用Beyond Compare对比差异。
但到了一定规模(如BOM行数超过2000),必须上PLM。
44.问:PLM选型时,对BOM管理应关注哪些功能?
答:
- 多视图BOM(EBOM/MBOM/SBOM)
- 配置BOM(有效性管理)
- 变更管理(ECR/ECN闭环)
- 与CAD双向同步
- 与ERP集成接口
- BOM比较与版本追溯
回避那些只做文档管理的轻量PLM。
45.问:能否用PDM替代PLM管BOM?
答:PDM擅长CAD数据管理和EBOM,但缺乏变更流程、多视图转换、配置管理等。
中小企业可先用PDM,发展到多车型平台后必须升级PLM。
46.问:BOM数据如何做可视化分析?
答:用Power BI或Tableau连接PLM/ERP数据库,展示:
- BOM变更趋势
- 物料归一化率
- 各车型BOM差异热图
- 未发布BOM数量
- 下游投诉词云
帮助管理层一眼看到问题。
47.问:AI能帮BOM管理做什么?
答:
- 自动识别BOM中的异常(用量突变、新增非常用物料)
- 从历史变更中学习,推荐变更影响分析
- 辅助EBOM→MBOM映射规则挖掘
- 智能检查物料描述的规范性
但不能完全替代人工审核。
48.问:BOM管理的ROI怎么算?
答:主要效益来自:减少生产停线(每次停线损失X万)、降低库存积压(错误BOM导致的多买物料)、减少工程变更返工、缩短BOM发布周期。
通常实施BOM治理项目,6-12个月可收回成本。
七、典型案例与误区(49-50)
49.问:为什么很多公司上了PLM,BOM问题依然存在?
答:因为只上了系统,没上流程和组织。
PLM是工具,如果没有定义“BOM Owner”、没有强制“变更影响分析”、没有“BOM质量KPI”,系统只会把手工错误变成电子错误。
治理比工具更重要。
50.问:BOM管理最大的误区是什么?
答:认为BOM只是研发的事。
实际上BOM从诞生到消亡,贯穿工程、工艺、采购、生产、售后。
任何一个环节的BOM失真都会造成蝴蝶效应。
必须建立企业级BOM治理体系,而非研发部门单打独斗。
