90%的BOM问题,根本不是技术问题

项目

做制造的人,没有不被BOM折磨过的。

  • 研发说BOM是对的,生产说料领不出来;
  • 采购说按BOM买的,质量说型号不对;
  • 售后拿着BOM找备件,发现实物和图纸差了三代。
  • 每个部门都觉得自己没问题,每个部门都在骂别人不专业。

然后公司得出一个结论:系统不行。

于是上PLM,上ERP,上各种BOM管理工具。钱花了一大把,顾问请了好几波,结果呢?BOM该错还是错,该乱还是乱。

因为BOM问题,从来就不是一个技术问题。

一、BOM不是清单,是契约

大多数人对BOM的理解,从根上就错了。

你以为BOM是"物料清单",是工程师画完图后顺手整理的一个物料列表。 错了。 BOM的本质,是研发对整个供应链的承诺契约。

这份契约上写着:我设计的这个产品,由这些物料、以这个数量、按这个层级、用这个工艺组装而成。采购要按这个买,生产要按这个装,质量要按这个检,售后要按这个修。

契约出了问题,你不能只怪写字的人。你要问:签约的各方,有没有对齐?

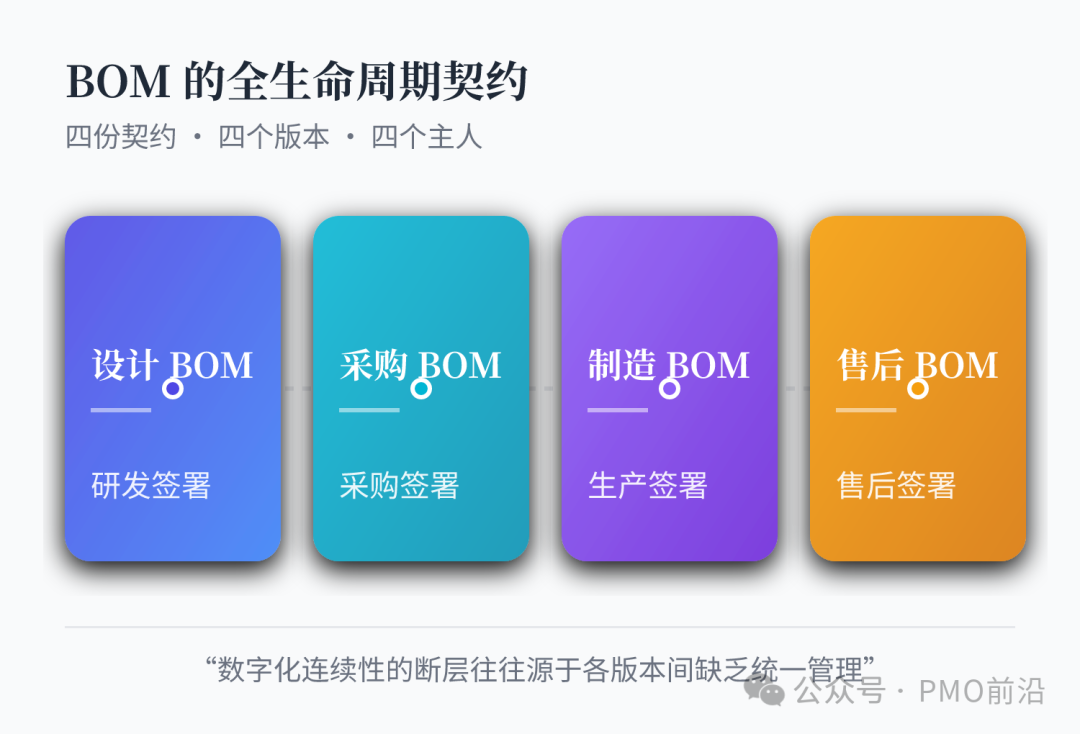

  • 研发签的是"设计BOM",采购签的是"采购BOM",生产签的是"制造BOM",售后签的是"售后BOM"。
  • 四份契约,四个版本,四个主人。
  • 不出问题才怪。

研发签的是"设计BOM",采购签的是"采购BOM",生产签的是"制造

BOM的混乱程度,精确等于公司的部门墙厚度。

部门墙越厚,BOM版本越多,每个版本维护得越认真,整体就越离谱。 因为每个部门都在"优化自己的BOM",却没有人对"产品的BOM"负责。

二、BOM不准,90%死在变更上

很多人以为BOM不准,是工程师建BOM的时候粗心大意。

又错了。

初始BOM发布时,准确率通常都在95%以上。真正把BOM搞乱的,是变更。

一个产品从上市到退市,可能经历几十次甚至上百次工程变更。

每次变更,理论上要同步更新所有BOM视图。

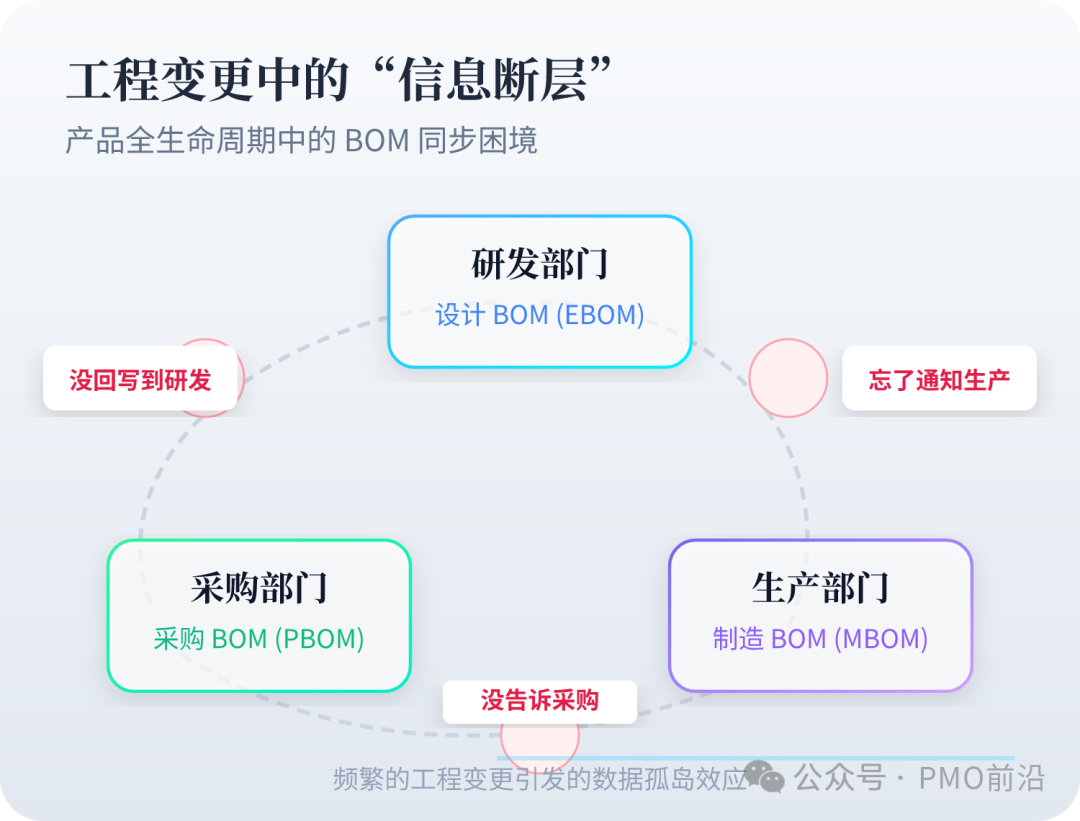

  • 但实际情况是:研发改了设计BOM,忘了通知生产;
  • 生产改了制造BOM,没告诉采购;
  • 采购换了供应商型号,没回写到研发。

一个产品从上市到退市,可能经历几十次甚至上百次工程变更。每次变更,理论上要同步更

每一次变更,都是一次数据不同步的机会。

变更次数多了,BOM就成了一本糊涂账。

更可怕的是"隐性变更"。 生产现场为了赶货,临时换了个物料,口头打了招呼,事后没人更新系统。 售后半年后去修,发现BOM上的物料根本不存在。

BOM准确率是个结果指标。你盯着准确率考核,准确率永远上不去。

你得盯着变更。 每一次变更,是不是都走完了完整的闭环? 是不是所有相关方都确认了? 是不是所有BOM视图都同步了? 是不是旧版本都作废了?

变更管不住,BOM永远准不了。

三、解决BOM问题的四个狠招

说了这么多问题,到底怎么解?

别指望上系统就能解决。

系统是工具,工具放大的是你现有的管理水平。

你管理乱,上了系统就是乱得更高效。

真正有效的,是下面这四件事。

第一,立一个BOMOwner,而且只能有一个。

很多公司的BOM没人负责,或者人人都能改。 研发能改,工艺能改,生产能改,采购也能改。 改完了不通知别人,最后谁也不知道哪个是对的。

你必须给每个BOM指定唯一的责任人。这个人对BOM的准确性负全责。

任何变更,必须经过这个Owner确认才能生效。

别担心权力太大。权责对等,出了问题他背锅,他自然会把好关。

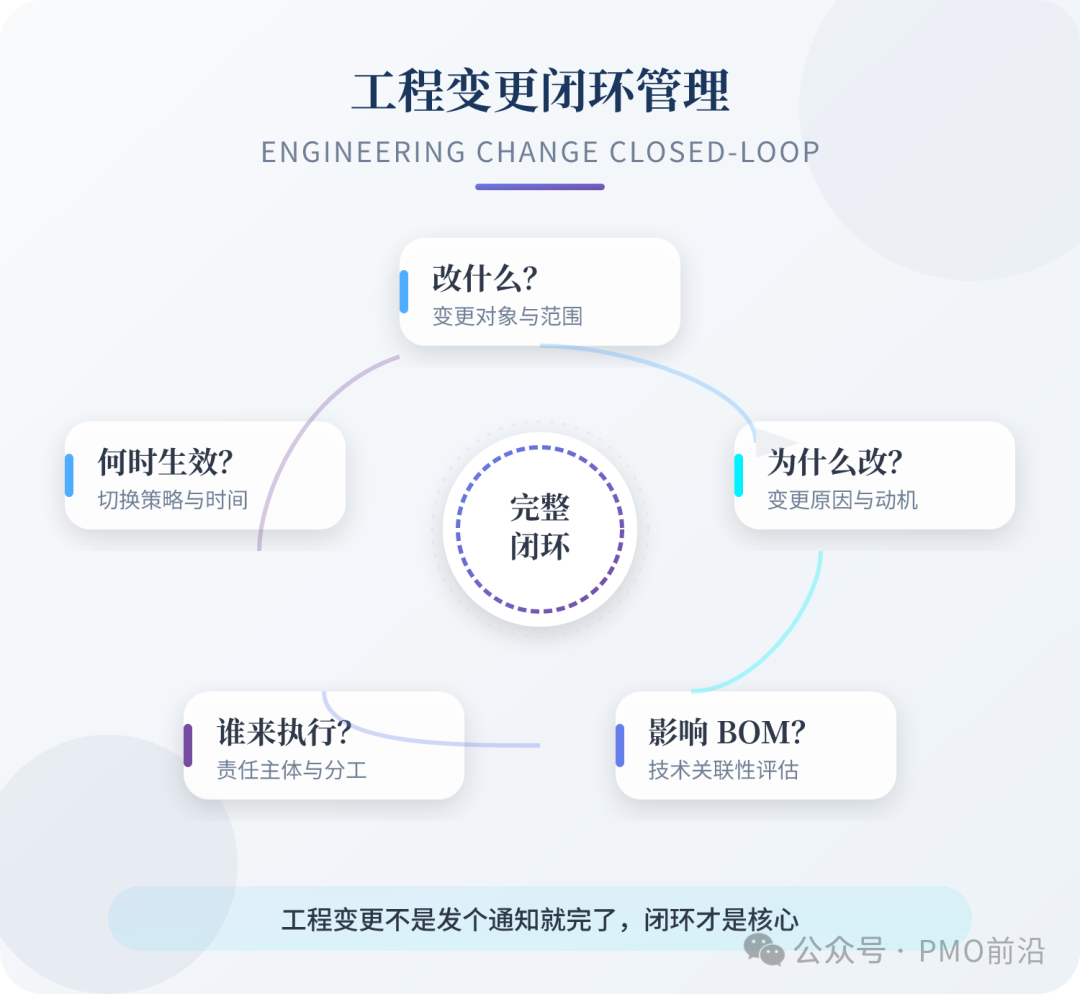

第二,建立变更的铁律:不闭环,不变更。

工程变更不是发个通知就完了。

一个完整的变更闭环,至少要回答五个问题:改什么?

工程变更不是发个通知就完了。一个完整的变更闭环,至少要回答五个问题:改什么?

为什么改?

影响哪些BOM?

谁来执行?

什么时候生效?

更重要的是,变更生效的那一刻,旧版本必须立刻作废。

不能新旧并行,不能让下游自己判断用哪个版本。

很多公司的BOM乱,就是因为"新版本发布了,旧版本还活着"。

生产线上同时跑着三个版本的BOM,谁也说不清哪个是最新的。

第三,用前置校验替代事后追责。

别等BOM出错了、造成损失了,再去追究谁的责任。

那时候损失已经发生了,骂谁都没用。

你要在BOM发布之前,就把错误卡住。

  • 怎么卡?建校验规则。
  • 比如:物料编码不存在的,不让发布;
  • 缺少关键属性的,不让发布;
  • 父子件层级逻辑不对的,不让发布。

这些规则不需要多复杂,用系统就能实现。

但90%的公司,连这一步都没做。

他们的系统就是个"数据垃圾桶",什么垃圾都能往里装。

第四,分层管理,别追求100%准确。

这一条反常识,但最实用。

很多人追求BOM100%准确,结果累死也做不到。

因为不同层级的BOM,重要性完全不一样。

整机级BOM,错一个都不行,必须100%准确。

因为错一个,整台机器装不起来。

但零件级BOM呢? 一个螺丝是M3还是M4,可能影响不大。 辅料、耗材、标准件,准确率做到90%就够了。

你把有限的精力,放在最关键的那几层BOM上。 关键物料100%准确,次要物料95%准确,辅料90%准确。 整体准确率反而比你眉毛胡子一把抓要高得多。

四、最后说句掏心窝子的

BOM问题,表面看是数据问题,中层看是流程问题,底层看是组织问题。

你公司的BOM有多乱,说明你公司的协同就有多差。

每个部门守着自己的一亩三分地,各干各的,各改各的,最后BOM成了牺牲品。

真正的BOM管理,不是管理一张清单,而是管理一套共识。

当研发、采购、生产、质量、售后,所有人都认同同一个BOM版本,都遵守同一套变更规则,都对同一个结果负责的时候,BOM想不准都难。

反之,如果各部门还是各怀鬼胎,各算各的账,你就是上再贵的系统,请再牛的顾问,也救不了你的BOM。

这就是BOM难题的真相——技术从来不是瓶颈,人才是。
