境外投资(ODI)备案全流程拆解:从尽调、双部门申报到外汇登记与汇款,每一步的要点与底线
深圳天天向上科技是一家主营智能穿戴设备的智能硬件企业,2025 年全年营收 2.5 亿元,净利润 3000 万元,账面可用自有资金 4000 万元。
公司决策层决定在 3 个月内完成越南海防市现成厂房与组装线的收购,收购当地一家电子公司 80% 股权,建成首个海外生产基地。该项目对方报价 600 万美元(约合人民币 4300 万元)
下面以这个案例为线索,以及 2025-2026 年最新政策变化,本文将系统拆解 ODI 备案每一层的真实作用、必踩的坑,以及可直接复制的落地思路。
01:先看全局:ODI 备案完整流程与时间线

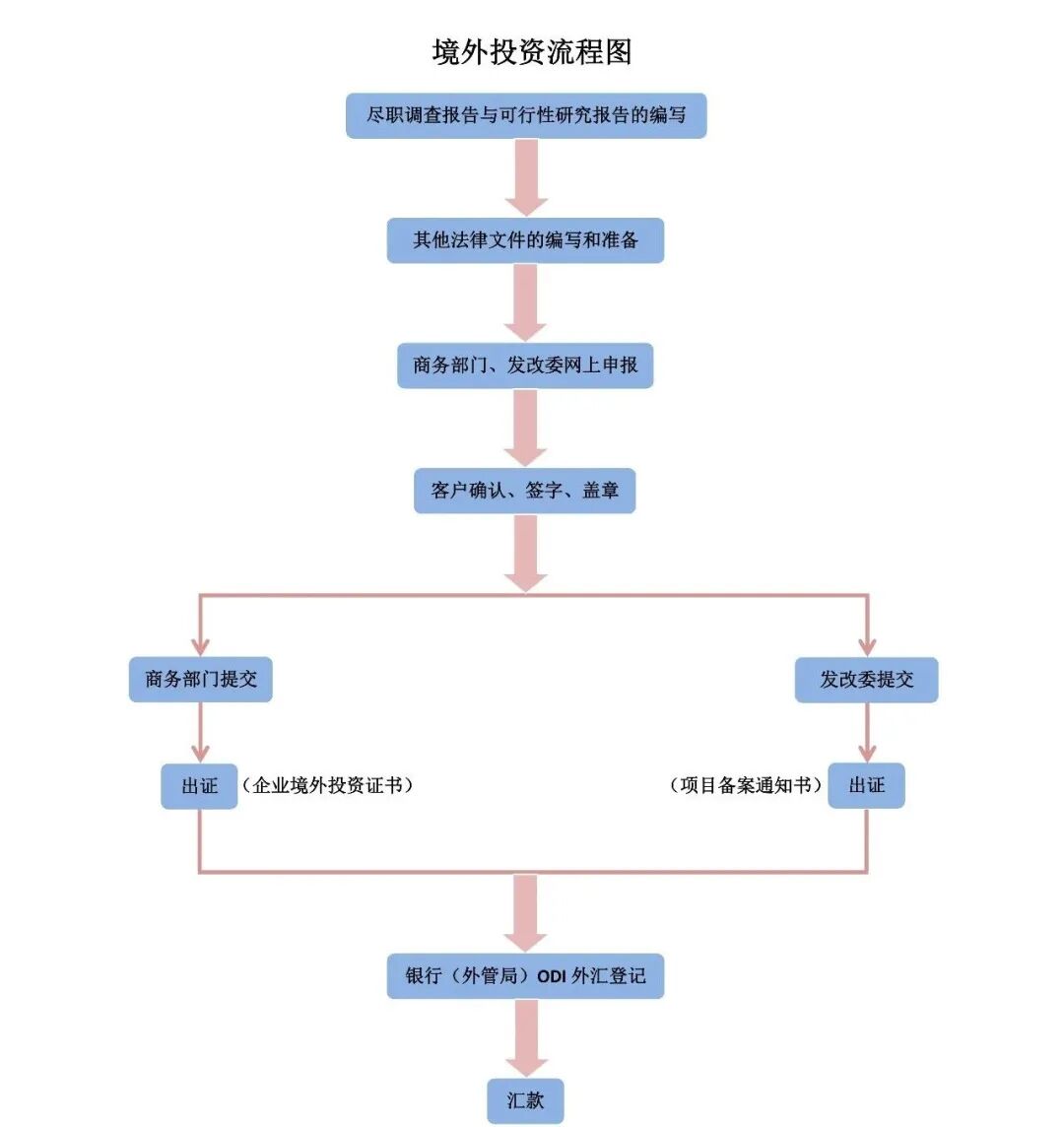

在开始任何具体工作之前,都应先建立全局认知。一个标准的非敏感行业、非敏感国家的 ODI 项目,完整流程如下:
尽职调查与可研报告 → 法律文件准备 → 商务 + 发改委并行网申 → 法定代表人及股东签字确认 → 商务厅拿《境外投资证书》 → 发改委拿《项目备案通知书》 → 银行办理 ODI 外汇登记 → 分批汇款出境 → 后续年度 / 半年度报送
1.1 关键时间节点:
- 材料准备阶段:15-20 天(最不可控)
- 商务厅审批:7 个工作日
- 发改委审批:10-15 个工作日
- 银行外汇登记:3-7 个工作日
- 汇款:1-3 个工作日
总耗时: 顺利情况下约 45-60 天。但如果遇到补正,每一次补正会增加 7-14 天时间。这就是为什么决策层要求 “三个月完成”,实际上已经是非常紧张的时间表。
02:第一阶段 - 前期准备,所有坑的源头都在这里
很多企业把前期准备当成 “走流程”,随便在网上找个模板修改一下可研报告,凑齐文件就提交。但结果是 90% 的补正意见都出在这个阶段,会直接拖慢整个进度。
2.1 尽调与可研:不是装订好看,是回答两个部门的 3 个核心疑虑
该公司委托越南当地律所完成了法律尽调,同时由财务部牵头撰写项目可行性研究报告。
这两份文件的核心作用,是为了说服两个核心审批部门:你有能力做,这个项目值得做。
2.1.1 两个部门的核心审查逻辑:
广东省商务厅(深圳企业由省厅审批):判断你是否具备真实投资能力
1.账上有没有真金白银(净资产不低于投资总额) 2.近两年有没有持续盈利(不能是亏损企业突击出海) 3.资金是不是合法来源(排除洗钱、非法集资等风险)
广东省发改委:判断项目本身是否合规可行
1.项目有没有合理的盈利预期(不是为了转移资产) 2.是否属于国家限制类境外投资行业(房地产、酒店、影视、体育俱乐部等严格限制,智能硬件属于鼓励类) 3.目的地是否为敏感国家或地区(越南不属于敏感国家)
2.1.2 容易踩的坑:
该公司可研报告第一稿乐观测算一年回本,内部收益率(IRR)达到 35%。
结果商务窗口老师直接打电话:“这个数字远高于越南电子制造业平均水平,凭什么?重新测算,同时要附上越南同行业公开数据。”
最后天天向上找到越南统计局 2024 年电子制造业平均利润率数据,将 IRR 调整至 18%,才通过预审。
记住:ODI 的可研报告不是给老板看的商业计划书,越保守反而越容易过审。
2.1.3 2026年强制新要求:
发改委线上系统现在必须上传详细的资金来源明细表,不能说只笼统写 “自有资金”。需要明确填写:
- 具体用于出资的银行账户名称及账号
- 近 3 个月银行账户余额截屏(加盖银行公章)
- 过去 2 年企业所得税完税证明
2.2 法律文件:最容易卡住的不是董事会决议,是 “签字链”
该公司准备了全套基础法律文件:
股东会决议(全体股东签字)、股权架构图(追溯至最终自然人)、资金来源承诺函、越南项目合资协议草案。
本以为这是最简单的一步,结果却成了整个流程中最不可控的环节。
2.2.1 签字链的致命延误:
天天向上公司有 3 个自然人股东,其中一人常年居住在加拿大。纸质股东会决议必须亲笔签字,国际快递来回花费的时间就要整整 9 天。
窗口工作人员特意提醒:目前多数省份不认可电子签章,除非是当地政府认可的 CA 数字证书。 如果有境外股东,最好是提前预留至少 2 周的签字时间。
如果股东结构更复杂(比如包含私募基金 LP),还需要提供完整的 LP 名单及各自出资比例,逐层穿透审查。
2.2.2 穿透审查的盲区:
天天向上公司的股权结构很简单:老板直接持股 70%,剩余 30% 通过有限合伙平台持有,平台 GP 是老板的配偶。
窗口会要求必须把有限合伙的 GP 也画进股权架构图,并且提供配偶的身份证复印件。
2025 年之后穿透审查变得极其严格,尤其是涉及通过 SPV 进行境外投资的情况,必须穿透至每一个最终实际控制人。
03:第二阶段-双部门备案,并行但信息必须100% 互锁
在拿到尽调报告和可研报告后,天天向上公司同时在商务部 “境外投资管理系统” 和发改委 “全国境外投资管理和服务网络系统” 提交申报。
核心原则:两个系统可以并行申报,但所有信息必须保证完全一致,一个标点都不能错。
3.1 实操技巧:建立统一的 “源数据表格”
先建立一个共享表格,把以下所有字段全部锁定,作为两个系统录入的唯一依据:
- 投资主体全名(与营业执照标点符号完全一致)
- 境外公司中英文名称
- 境外公司注册地址(精确到工业园门牌号)
- 投资总额(600 万美元)
- 中方持股比例(80%)
- 资金来源(100% 自有资金)
- 行业代码(3969 - 智能消费设备制造)
两个系统分别录入后,安排两个人交叉核对两遍,确保数据信息没有任何差异。
3.1.1 天天向上公司犯得低级错误:
商务系统里境外公司英文名填了一个小写字母,发改系统里是首字母大写。当时系统并没有拦截,但出证时商务证书的英文名是大写,发改通知书上是小写。
银行在做外汇登记时要求公司出具情况说明,解释为什么两个官方文件的公司名称不一样,硬生生耽误了 3 天。
3.2 商务厅备案:先拿《企业境外投资证书》(资格证)
该公司向广东省商务厅提交了全套纸质材料,在 7 个工作日后顺利拿到了《企业境外投资证书》。
3.2.1 这个证的真实作用:
它不是 “准许汇款证”,而是 “资格证”—— 证明企业有资格进行这个境外投资项目。银行、发改委、外管局都认它,但单独拿着它汇不出去钱。
3.2.2 时效敏感点:
证书有效期为 2 年。该公司拿到证书的时间是 2026 年 3 月,也就是说必须在 2028 年 3 月之前完成全部资金汇出,否则证书会自动作废。
如果因为境外土地、厂房手续延误,最晚要在 2027 年底前启动银行外汇登记,否则后续无法汇款。
3.3 发改委备案:再拿《项目备案通知书》(项目通行证)
在拿到商务证书后,向省发改委提交了全套材料。由于天天向上公司的投资总额 600 万美元(低于 3 亿美元),行业不属于敏感类,目的地不是敏感国家,走备案制流程。
3.3.1 遇到的意外补正:
发改委在受理后第 12 天,反馈了一个补正意见:要求补充说明 “境外资金用途中是否包含购买当地不动产”。
因为天天向上的收购包含越南厂房的土地使用权,发改委认为这接近 “境外不动产投资” 的边缘。
最后委托律师出具了专项法律意见书,明确说明该厂房属于生产性固定资产,并非用于商业地产投资,才通过审核。这个额外动作浪费了整整一周的时间。
3.3.2 2025年以后的关键变化:
现在的《项目备案通知书》上会明确标注 “仅限于 XX 项目项下资金使用”,并且要求企业每半年报送一次项目建设进度。
天天向上公司拿到通知书后,就已经安排越南工厂的当地财务经理,每 6 个月向省发改委系统上传工厂建设照片和资金使用明细表。
2026 年已经有企业因为连续两次未报送进度,被暂停所有境外投资审批权限 18 个月。
04:第三阶段-资金出境,两证只是入场券,银行登记才是关键
拿到商务证书和发改委备案通知书后,天天向上公司认为终于可以汇款了。结果到了银行,客户经理说:先去柜台办理 ODI 外汇登记,拿到《业务登记凭证》后再来汇钱。
这是整个流程中最严格的一步,也是真正决定你能不能把钱汇出去的一步。
4.1 银行 ODI 外汇登记:真正的资金出境许可
银行方面的审查标准是比商务厅和发改委还要严格的,因为银行要承担最终的合规责任。
开户银行要求提供了以下材料:
1.商务厅《企业境外投资证书》原件 2.发改委《项目备案通知书》原件 3.越南国土部门出具的厂房权属证明(原件扫描 + 翻译公证) 4.公司近半年银行对账单 5.越南项目合资协议原件
4.1.1 银行审查的三大重点:
1.真实性审核: 必须提供境外资产的权属证明,不能只凭一纸协议 2.资金来源审核: 银行会逐笔查看近半年的资金流水,确认投资资金是企业正常经营积累,排除过桥资金 3.SPV 架构穿透: 如果境外使用了两层以上 SPV 架构,需要提供每一层的股权协议和商业实质说明。现在绝大多数银行对三层以上的 SPV 架构基本上不予办理,除非说是有非常充分的理由。
4.1.2 外汇登记的关键结果
银行在外管局系统完成登记后,会生成一份《业务登记凭证》,上面有两个核心信息:
- 唯一的 “外汇业务编号”
- 资金控制信息表:明确标注允许汇出的总额度(600 万美元),以及每笔汇出的用途限定(只能用于支付股权收购款和厂房改造)
4.2 汇款实操:分批、留痕、用途严格匹配
天天向上公司第一笔款汇了 250 万美元作为定金和首期款。汇款附言必须严格按照登记凭证上的描述填写,写:“越南 XX 电子有限公司股权收购第一期对价款”。
4.2.1 汇款中的双重监控:
国内银行当天就挂起了该笔汇款,要求补交越南合资协议中关于付款节奏的条款扫描件
款项到达越南收款行后,对方银行也要求提供资金用途证明,需提前准备了越南律师出具的资金接收函,才可以顺利入账
如果汇款用途和备案不符,比如写了 “流动资金” 或 “往来款”,银行会直接拒付。
4.2.2 安全的分批汇款策略:
该公司计划剩下的 350 万美元,在 2026 年第三季度和第四季度分两笔汇出:
- 每笔汇款金额不超过 300 万美元(单笔过大容易触发反洗钱核查)
- 每笔汇款前一周向银行提前报备
- 所有汇款凭证和用途证明文件单独存档,以备后续核查
05:第四阶段-事后合规,钱出去了才是开始
很多企业以为钱汇出去就万事大吉了,这是 ODI 过程中最大的误区。
后续的合规报送如果没做好,不仅会影响这个项目,还会影响到企业未来所有的境外投资。
5.1 每年 6 月 30 日前:境外投资存量权益登记
每年 6 月 30 日之前,企业必须通过商务部和外管局系统,报送上一年度境外投资存量权益数据。
包括境外公司的资产、负债、营收、利润等情况。
即使境外公司第一年亏损,也需要如实申报。如果未按时报送,系统会自动拦截企业新的 ODI 申请,直到补报完成。
5.2 每半年:发改委项目进度报送
按发改委的要求,需要每半年报送一次项目建设进度和资金使用情况,包括:
- 工厂建设进度照片
- 资金使用明细
- 当地员工招聘情况
- 预计投产时间
2026 年最新规定: 连续两次未报送进度的企业,将被列入 “重点关注名单”,暂停所有境外投资审批权限 18 个月。
06:2026 ODI 备案核心避坑清单(直接收藏)
- 可研报告 IRR 不要超过 20%,附上当地同行业平均数据
- 提前预留境外股东签字时间,不要依赖电子签章
- 股权架构图必须穿透至所有最终实际控制人,包括有限合伙 GP
- 商务和发改系统信息必须 100% 一致,一个字母都不能错
- 厂房收购要提前准备法律意见书,说明是生产性固定资产
- 拿到两证后先办银行外汇登记,再安排汇款
- 汇款附言必须与备案用途完全一致
- 单笔汇款不要超过 300 万美元,提前向银行报备
- 每年 6 月 30 日前完成存量权益登记,每半年报送项目进度
总结:
以天天向上科技的案例来看每个环节的实际作用
| 流程环节 | 对天天向上科技的真实作用 |
|---|---|
| 尽调+可研 | 证明有能力、项目合理,应对两部门“三个疑虑” |
| 法律文件准备 | 解决股权穿透、签字链等硬性合规要求 |
| 两部门网申 | 并行填报但核心字段必须互锁,避免数据打架 |
| 客户签字盖章 | 法律追责依据,也是内部终审 |
| 商务出证 | 拿到投资资格,有效2年 |
| 发改出证 | 项目合理认可,后续要报进度 |
| 银行外汇登记 | 真正打通资金出镜的法律通道 |
| 汇款 | 必须用途锁定、分批控制、附言准确 |
| 后续报送 | 影响未来再投资资格,不是走过场 |
对于年营收 1-5 亿元的制造型企业来说,越南是目前出海建厂的最优选择之一。
但 ODI 备案绝对不是一个可以随便应付的流程,每一个细节都可能影响整个项目的进度。
